Hoàn thành nâng cấp Hệ thống điều khiển bảo vệ Trạm biến áp 500kV Pleiku

Tổng công ty Truyền tải điện Quốc gia, Ban Quản lý dự án các công trình điện miền Trung (CPMB) phối hợp với các đơn vị liên quan hoàn thành đóng điện thành công Hệ thống điều khiển bảo vệ Trạm biến áp 500kV Pleiku (tỉnh Gia Lai).

Đây là hạng mục nằm trong Dự án Nâng cấp hệ thống điều khiển bảo vệ các TBA 500kV, 220kV khu vực miền Trung. Công trình do EVNNPT làm chủ đầu tư, CPMB là đơn vị thay mặt quản lý dự án, Công ty Truyền tải điện 3 thực hiện tư vấn giám sát và tiếp nhận quản lý vận hành.

Các đơn vị thuộc EVNNPT phối hợp kiểm tra thiết bị trước khi đóng điện

Quy mô hạng mục công trình tại TBA 500kV Pleiku bao gồm: Xây dựng mới 13 nhà BAY; Làm mới và cải tạo mương cáp hiện hữu; Trang bị mới hệ thống điều khiển máy tính lắp đặt trong trạm theo cấu hình mạng LAN kép thay thế cho hệ thống điều khiển truyền thống tại trạm; Mỗi ngăn lộ, lắp 01 bộ BCUs cho điều khiển và giám sát; Hệ thống điều khiển trang bị mới cho trạm đảm bảo kết nối tín hiệu SCADA tới các trung tâm điều khiển và kết nối tín hiệu giám sát về tổ thao tác lưu động phù hợp với phương thức điều khiển xa và vận hành không người trực; Thay thế các tủ điều khiển hiện hữu trong nhà điều khiển bằng các tủ điều khiển có trang bị các bộ điều khiển mức ngăn (BCU).

Hạng mục đã hoàn thành cải tạo hệ thống điều khiển bảo vệ và đóng điện toàn bộ hệ thống sân phân phối 500kV, 220kV, 110kV tại TBA 500kV Pleiku. Trong đó phía 500kV hoàn thành 03 máy biến áp, 15 ngăn lộ và hệ thống bảo vệ so lệch. Phía 220kV hoàn thành 02 máy biến áp 220kV, 14 ngăn lộ và hệ thống bảo vệ so lệch thanh cái. Phía 110kV hoàn thành 08 ngăn lộ và hệ thống bảo vệ so lệch thanh cái.

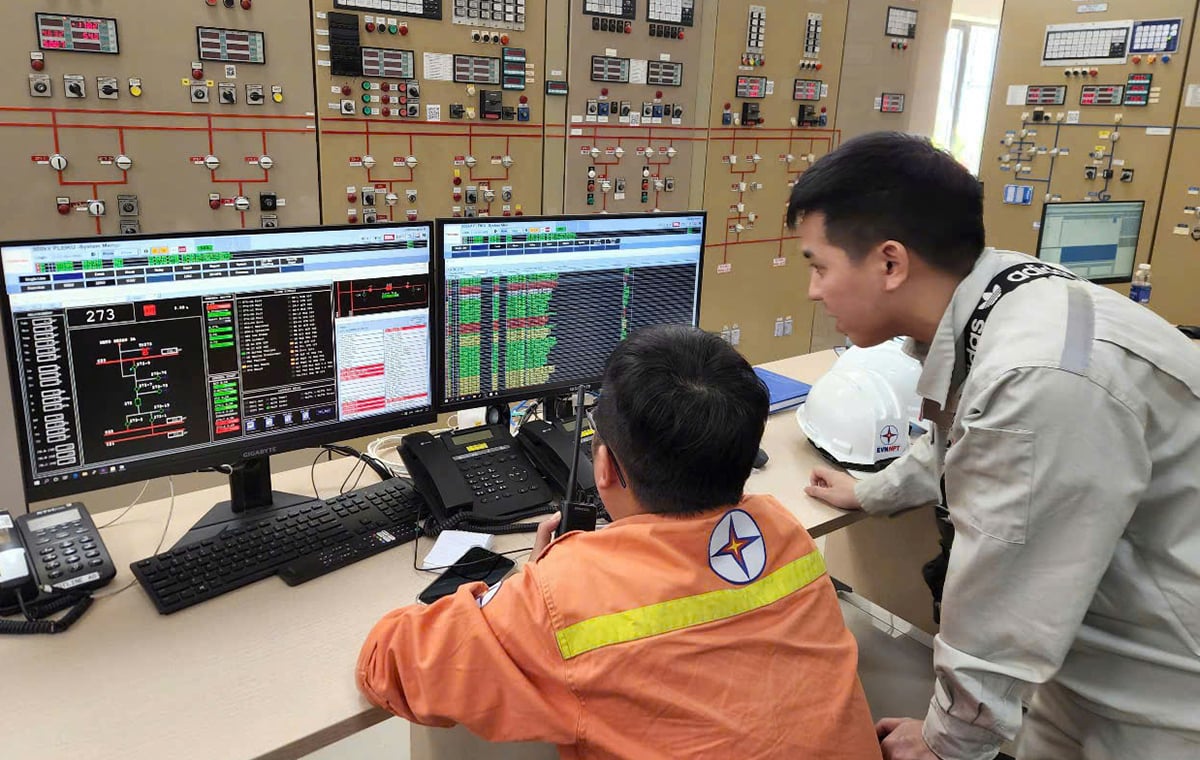

Ca trực vận hành tại Trạm biến áp 500kV Pleiku phối hợp với các đơn vị chức năng thực hiện đóng điện

Quá trình triển khai tại TBA 500kV Pleiku gặp nhiều khó khăn, thách thức do bố trí lịch cắt điện, thiết bị trong trạm đã qua nhiều lần nâng cấp, cải tạo nên không đồng bộ. Tuy nhiên, với sự quan tâm, động viên và chỉ đạo sát sao của lãnh đạo EVNNPT, CPMB cùng sự phối hợp nhịp nhàng của các cấp điều độ trong việc bố trí lịch cắt điện, CPMB cùng Công ty Truyền tải điện 3 và nhà thầu tham gia dự án đã từng bước giải quyết các khó khăn, rút kinh nghiệm sau mỗi lần thực hiện, phối hợp hiệu quả để đẩy nhanh công tác nghiệm thu và hoàn thành việc cải tạo, nâng cấp hệ thống điều khiển bảo vệ tại Trạm biến áp, đảm bảo an toàn vận hành trạm từ mùa nắng nóng 2025.

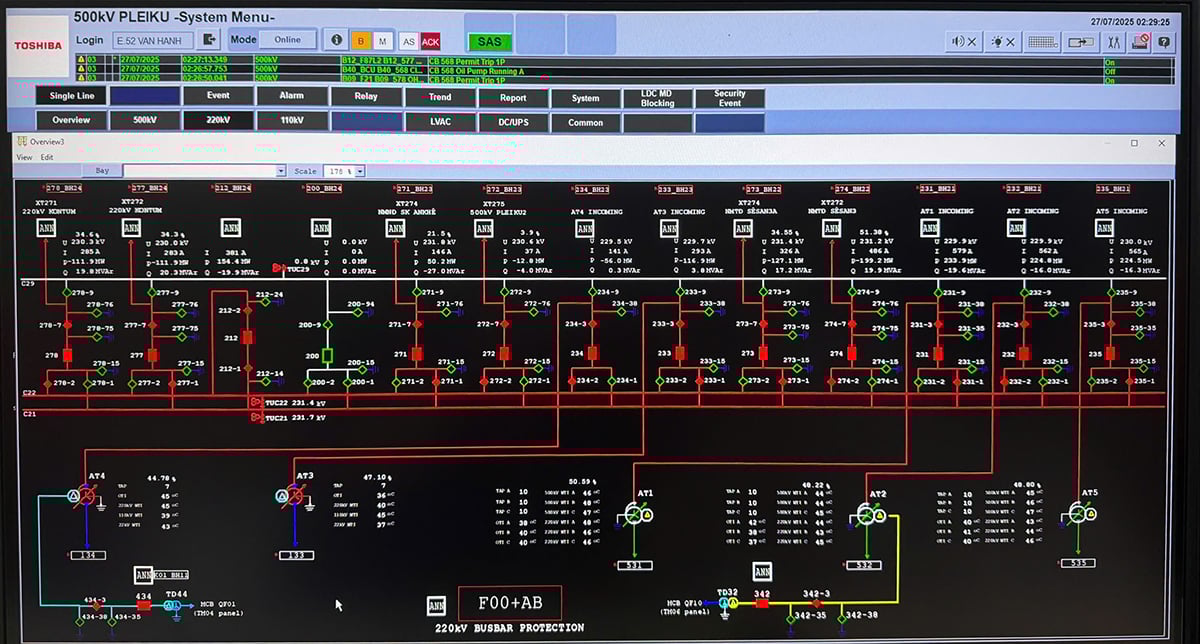

Các thông số kỹ thuật sau khi đóng điện được đảm bảo an toàn

Việc hoàn thành Nâng cấp hệ thống điều khiển giám sát hiện hữu theo kiểu truyền thống bằng công nghệ đo lường, điều khiển bằng hệ thống máy tính với hệ thống truyền thông hiện đại nhằm đáp ứng về độ tin cậy, an toàn vận hành, đồng thời là nền tảng cho việc phát triển thành mô hình trạm không người trực nhằm giảm thiểu nhân viên quản lý vận hành trạm, là tiền đề cho phát triển hệ thống lưới điện thông minh(Smart Grid); Nâng cao khả năng vận hành hệ thống điều khiển bảo vệ của các Trạm biến áp 500kV, 220kV nút có vai trò quan trọng trong hệ thống lưới điện truyền tải; Nâng cao khả năng đáp ứng xử lý tác động bảo vệ khi có sự cố, nâng cao năng lực lưu trữ dữ liệu và quản lý vận hành, tăng cường năng lực vận hành bằng hệ thốngmáy tính; Góp phần cho công tác vận hành an toàn, tin cậy hệ thống truyền tải khu vực miền Trung, Tây Nguyên cũng như hệ thống truyền tải 500kV Nam - Bắc.

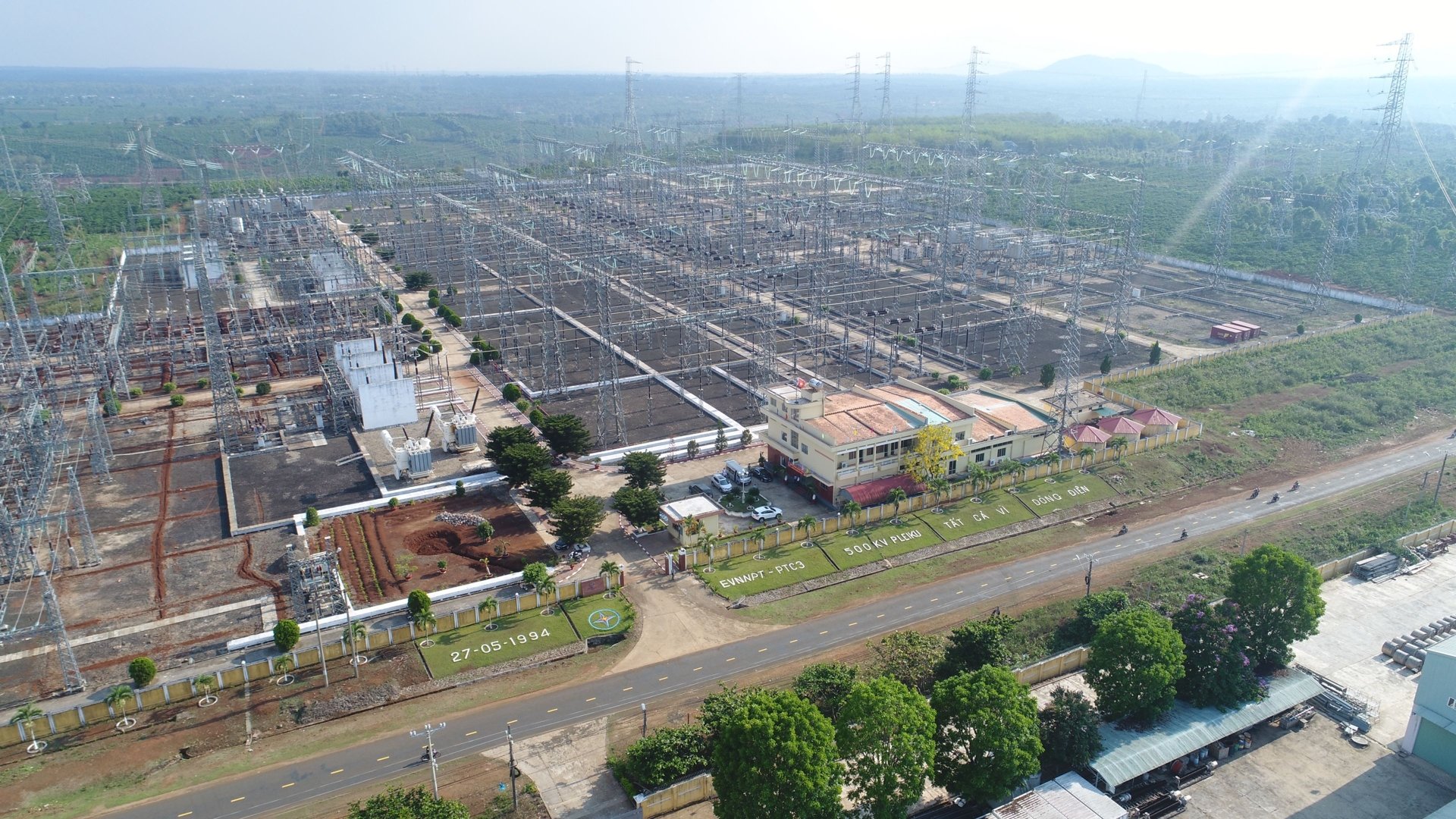

Toàn cảnh Trạm biến áp 500kV Pleiku

Đặc biệt, công trình được hoàn thành đúng vào dịp kỷ niệm 96 năm Ngày thành lập Công đoàn Việt Nam (28/7/1929 – 28/7/2025) và chào mừng Đại hội Đại biểu Đảng bộ Tập đoàn Điện lực Việt Nam lần thứ IV, nhiệm kỳ 2025 – 2030, càng thêm ý nghĩa.

Tính đến thời điểm hiện tại, CPMB đã hoàn thành nâng cấp, cải tạo 5/6 trạm biến áp trong khuôn khổ dự án. Riêng TBA 500kV Đà Nẵng đang được các đơn vị liên quan tích cực triển khai, dự kiến sẽ hoàn thành trong thời gian tới.

Nguồn: EVNNPT
Vinamilk: “Tri ân thế hệ đi trước là cách chúng tôi tiếp tục chăm sóc thế hệ mai sau'
Đóng điện thành công Dự án Trạm biến áp 500kV Vĩnh Yên và đường dây đấu nối
Truyền tải điện Hà Nội chủ động, tập trung ứng phó cơn bão bão WIPHA
EVNNPT yêu cầu các đơn vị trực thuộc chủ động ứng phó với bão WIPHA
Đoàn công tác của EVNNPT đang chỉ huy, ứng trực bão số 3 tại vùng tâm bão
Uống Trà Xanh Không Độ, 2 người tại Nghệ An, Phú Quốc trúng voucher 20 triệu đồng
Kiểm tra dự án truyền tải điện cấp bách, đảm bảo cung cấp điện cho sân bay Tân Sơn Nhất
Một nữ công nhân trúng 50 triệu đồng nhờ uống Nước tăng lực Number 1
Uống Number 1, khách hàng liên tiếp trúng thưởng khủng với iPad Air, Airpods Max
Đóng điện dự án nâng công suất Trạm biến áp 500kV Hà Tĩnh
Giữa thời đại BlackTrax và AI, báo chí không chỉ cần tốc độ mà cần cả khí phách
Thi công Dự án Trạm biến áp 500kV Thái Bình và đường dây đấu nối
Ứng dụng phần mềm quản lý thí nghiệm vận hành Trạm biến áp 220kV Kiên Bình
'Thần đồng' Đỗ Nhật Nam ra sao sau 10 năm du học?
SHB FC Academy: Mùa hè ý nghĩa của con, mùa hạnh phúc của bố mẹ
Nữ cử nhân lần đầu làm phiên dịch thể thao tại VTV Cup 2025: “Vừa run, vừa tự hào”
Gia đình ngư dân Quảng Ninh tất bật thu hoạch hàu sữa
Lắp mái che, trùm bạt cục nóng điều hòa có tốt không?
Bãi biển Nam Sầm Sơn ngập rác bèo tây
Dự kiến đấu nối dự án TBA 220kV Vũng Áng trong tháng 7/2025
Xem thêm
