Gần 600 kỹ sư, công nhân EVNNPT “tiếp sức” cho Dự án đường dây 500kV Lào Cai - Vĩnh Yên

Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đã huy động tổng cộng 21 tổ công tác, với gần 600 kỹ sư và công nhân đến hiện trường, khẩn trương triển khai dựng cột Dự án đường dây 500kV Lào Cai – Vĩnh Yên.

Đây là dự án trọng điểm, cấp bách do Tập đoàn Điện lực Việt Nam (EVN) làm chủ đầu tư, được Thủ tướng Chính phủ giao nhiệm vụ hoàn thành và đóng điện trong tháng 8/2025 nhằm đảm bảo cung cấp điện cho khu vực miền Bắc.

Dự án có chiều dài gần 230 km, gồm 468 vị trí móng cột và 242 khoảng néo dọc hành lang tuyến. Hiện khối lượng thi công còn lại rất lớn, trong khi thời gian hoàn thành gấp rút. Dự án cũng liên tục gặp khó khăn do thời tiết mưa, lũ, gây ảnh hưởng đến tiến độ. Trước tình hình đó, thực hiện chỉ đạo của Tập đoàn Điện lực Việt Nam, EVNNPT đã huy động bổ sung lực lượng kỹ sư, công nhân từ các đơn vị truyền tải trong Tổng công ty để tập trung thi công dựng cột các vị trí được giao.

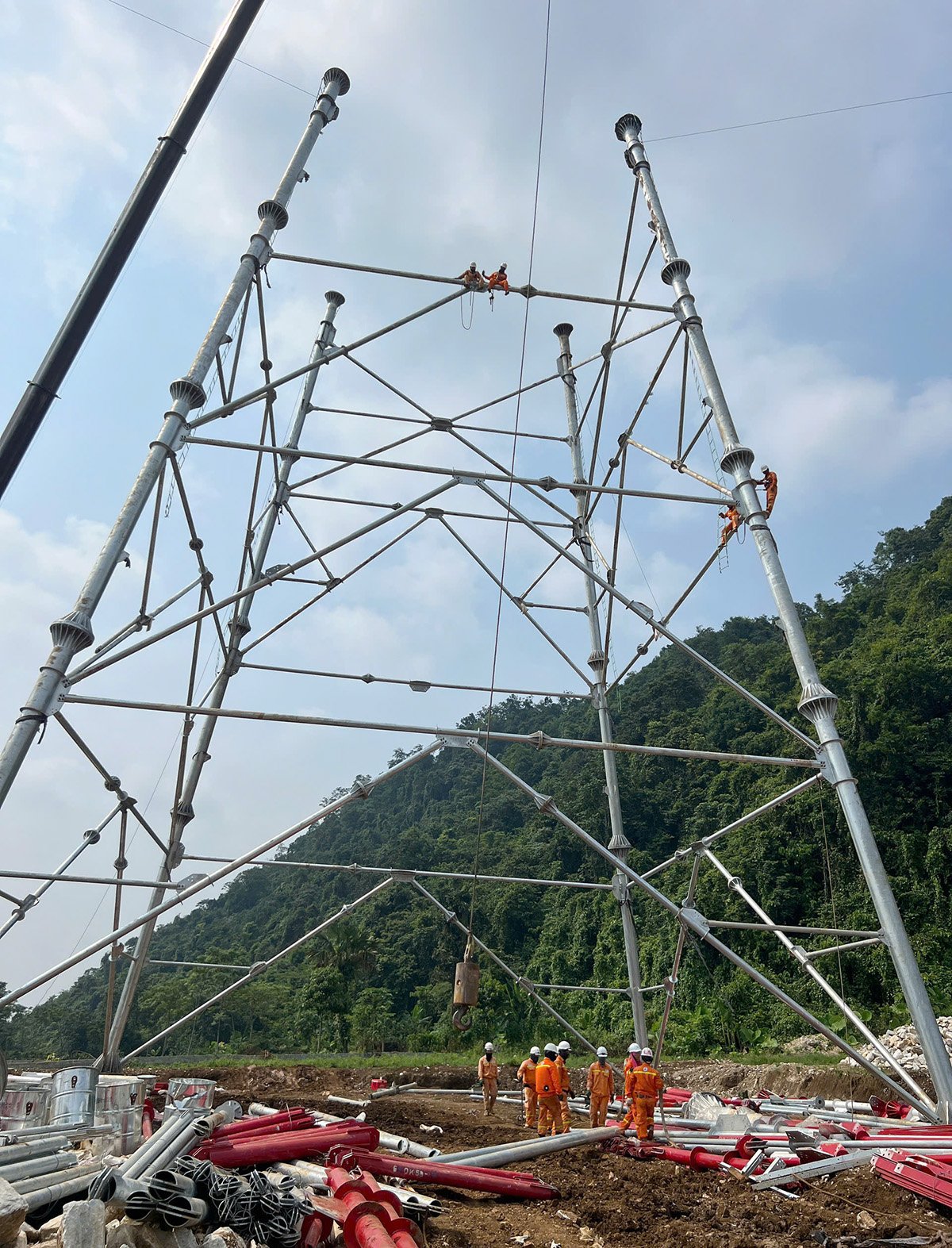

Lãnh đạo PTC1 thăm hỏi, động viên kỹ sư, công nhân của đơn vị tham gia dựng cột Dự án đường dây 500kV Lào Cai – Vĩnh Yên

Là đơn vị huy động lực lượng nhiều nhất, Công ty Truyền tải điện 1 (PTC1) đã thành lập 15 tổ công tác với hơn 400 kỹ sư, công nhân từ tất cả các đội truyền tải điện trực thuộc. Ông Hoàng Xuân Khôi – Phó Giám đốc PTC1 cho biết: “Xác định rõ tính chất cấp bách và ý nghĩa chiến lược của dự án đối với an ninh năng lượng quốc gia, PTC1 đã huy động tối đa lực lượng, sẵn sàng phối hợp triển khai thi công dựng cột, kéo dây.”

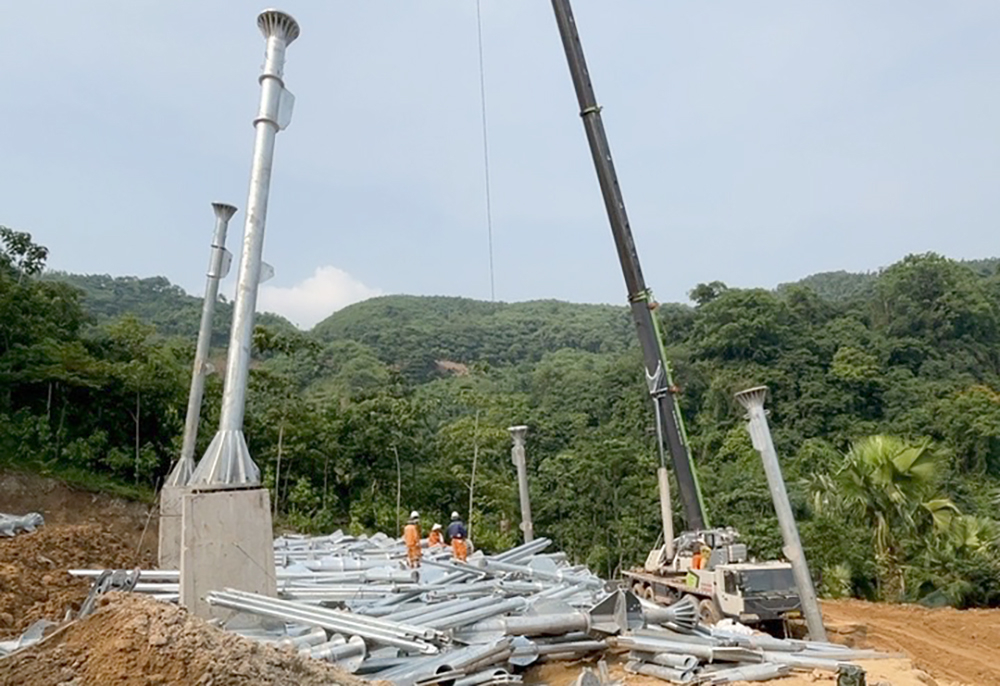

Công ty Truyền tải điện 1 triển khai dựng cột Dự án đường dây 500kV Lào Cai – Vĩnh Yên

Hiện tại, 5 tổ đội của PTC1 đã tiếp cận các vị trí thi công và bắt đầu triển khai công việc. Các tổ còn lại đang khẩn trương san gạt đường vào, tổ hợp thiết bị dưới chân cột để chuẩn bị dựng cột trong những ngày tới.

Ông Hoàng Xuân Khôi cho biết thêm: Trước khi tổ chức xuất quân tiếp sức cho Dự án đường dây 500kV Lào Cai – Vĩnh Yên, lãnh đạo PTC1 đã gặp mặt, yêu cầu Đội phải hoàn thành nhiệm vụ với quyết tâm cao nhất. Trước khi lên đường, các tổ đội đã tính toán chi tiết các kịch bản thi công, lường trước các khó khăn khách quan, chủ quan, đưa ra các giải pháp tổng thể và chi tiết cho 15 tổ đội, với mục tiêu hoàn thành tốt nhất nhiệm vụ.

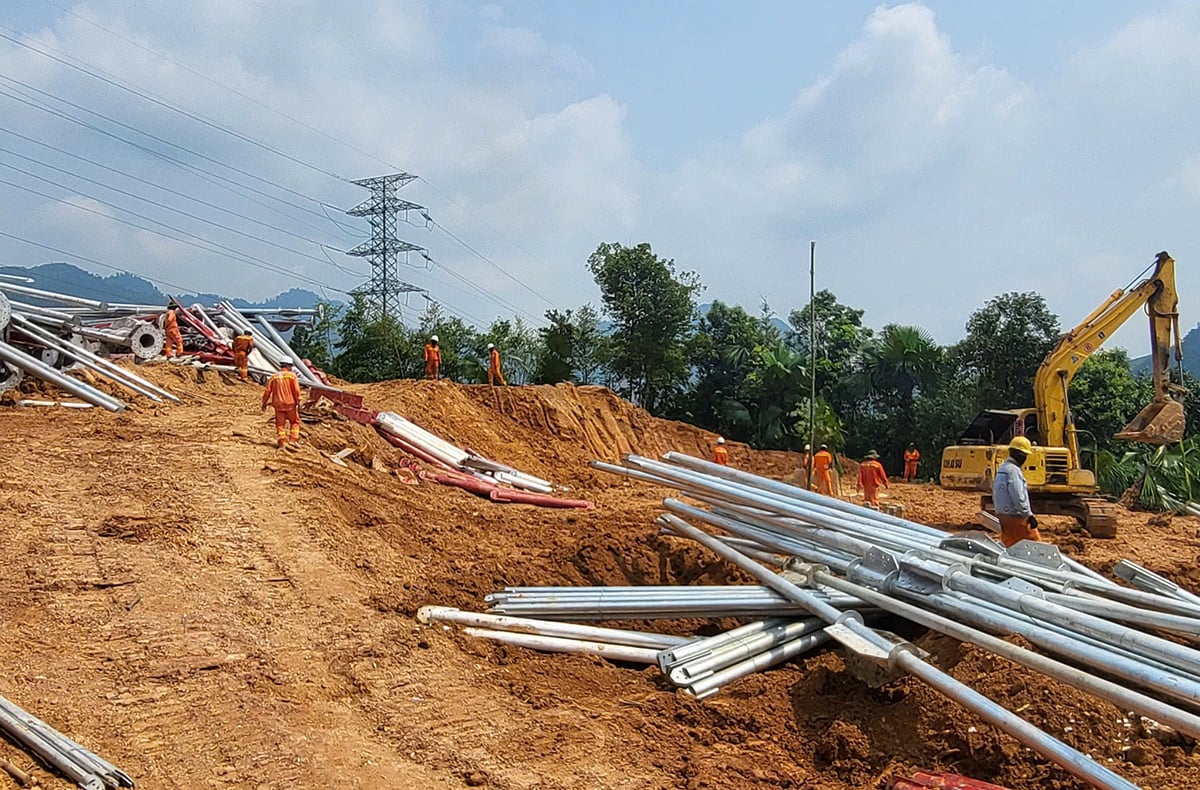

Công ty Truyền tải điện 1 triển khai dựng cột Dự án đường dây 500kV Lào Cai – Vĩnh Yên

Cùng với PTC1, Công ty Truyền tải điện 2 (PTC2) đã huy động 3 tổ đội gồm 72 cán bộ kỹ thuật, công nhân và lái xe tham gia thi công tại các vị trí 106, 111, 116 thuộc xã Minh Chuẩn, tỉnh Lào Cai.

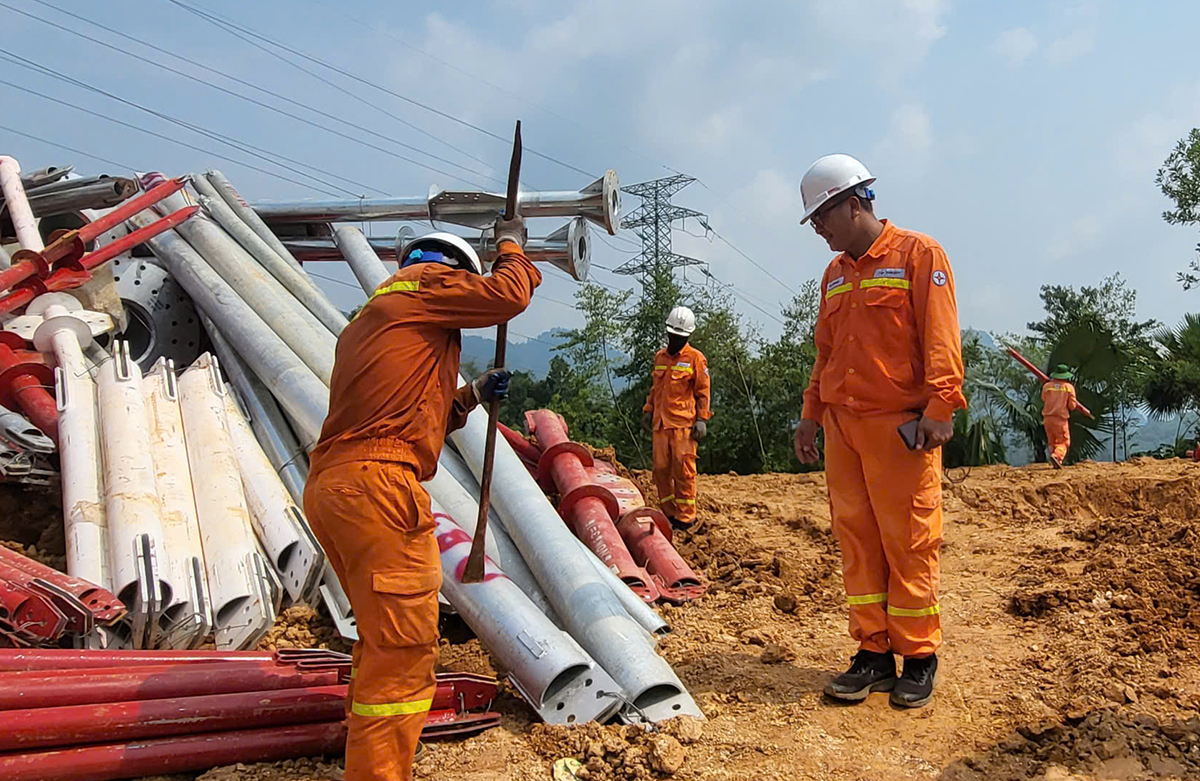

Công ty Truyền tải điện 2 tổ hợp thiết bị để triển khai dựng cột Dự án đường dây 500kV Lào Cai – Vĩnh Yên

Ông Nguyễn Đăng Quang – Trưởng phòng Kỹ thuật PTC2 chia sẻ: “Địa hình khu vực này đồi núi hiểm trở, đường vào khó khăn nên công tác vận chuyển vật tư, cộng cụ, dụng cụ thi công, di chuyển thiết bị phương tiện mất nhiều thời gian, sức lực. Tuy nhiên, với kinh nghiệm sẵn có và tinh thần quyết tâm cao, chúng tôi sẽ hoàn thành tốt nhiệm vụ”.

Công ty Truyền tải điện 2 tổ hợp thiết bị để triển khai dựng cột Dự án đường dây 500kV Lào Cai – Vĩnh Yên

Công ty Truyền tải điện 3 (PTC3) cũng đã cử 3 tổ công tác với hơn 90 kỹ sư, công nhân đến hiện trường tại các vị trí 141, 142, 149 thuộc xã Minh Xuân, tỉnh Lào Cai. Trước khi lên đường, Ban lãnh đạo PTC3 đã tổ chức gặp mặt, động viên tinh thần và yêu cầu các tổ đội chuẩn bị đầy đủ vật tư, máy móc thi công; đồng thời xây dựng phương án triển khai và tổ chức giám sát nghiêm ngặt nhằm đảm bảo chất lượng, tiến độ và an toàn lao động.

Ông Huỳnh Quang Thịnh - Trưởng phòng Kỹ thuật PTC3 cho biết: “Đây là khu vực khó khăn về điều kiện thi công, các vị trí cột chủ yếu trên núi, khu vực này đang vào mùa mưa. Sau khi nhận chỉ đạo của EVN và EVNNPT, đơn vị đã khẩn trương thành lập Đội xung kích hỗ trợ thi công xây dựng dự án. Dù điều kiện thi công khó khăn nhưng toàn đơn vị đặt quyết tâm cao nhất, nỗ lực vượt qua khó khăn, thách thức để bắt tay ngay vào công việc khi đến vị trí, với quyết tâm hoàn thành nhiệm vụ được giao để đưa dự án về đích.

Công ty Truyền tải điện 3 tổ hợp thiết bị để triển khai dựng cột Dự án đường dây 500kV Lào Cai – Vĩnh Yên

Thời gian còn lại để hoàn thành dự án rất ngắn, trong khi điều kiện thời tiết đang diễn biến phức tạp, mưa nắng thất thường. Tổng công ty Truyền tải điện Quốc gia đã yêu cầu các tổ đội tập trung cao độ, tuyệt đối tuân thủ các quy định về an toàn trong thi công, đảm bảo chất lượng và tiến độ theo đúng chỉ đạo của EVN và Thủ tướng Chính phủ.

Với tinh thần trách nhiệm cao, sự đoàn kết và quyết tâm vượt khó, gần 600 kỹ sư, công nhân của EVNNPT đang nỗ lực tại công trường trường. Mỗi cột điện dựng lên không chỉ là một hạng mục công trình, mà còn là minh chứng cho ý chí và khát vọng cống hiến vì dòng điện Tổ quốc. Đây chính là sức mạnh tập thể, chung sức cùng Tập đoàn để đưa Dự án đường dây 500kV Lào Cai – Vĩnh Yên về đích đúng hẹn.

Nguồn: EVNNPT
Túi gần 900 USD của nữ Thủ tướng Nhật cháy hàng, tạo cơn sốt
Sơn La sẽ phối hợp chặt chẽ với EVNNPT để đẩy nhanh tiến độ các dự án truyền tải điện trên địa bàn
EVNNPT đẩy nhanh tiến độ dự án đường dây 500kV Hải Phòng – Thái Bình
Tập trung nguồn lực để hoàn thành Dự án nâng cấp hệ thống điều khiển bảo vệ các trạm biến áp 220kV khu vực phía Bắc
Chương trình hành động của Chính phủ thực hiện Nghị quyết số 70-NQ/TW về bảo đảm an ninh năng lượng quốc gia
Tăng tốc 2 dự án truyền tải cấp bách tại Lai Châu: EVNNPT sát cánh cùng các đơn vị tham gia dự án
EVNNPT: Lan tỏa tinh thần “tương thân tương ái”
EVNNPT tập trung nguồn lực, đẩy nhanh tiến độ dự án đường dây 500kV Hải Phòng – Thái Bình
EVNNPT yêu cầu các đơn vị chủ động ứng phó với bão số 11 và hoàn lưu bão

Gắn bó gần 20 năm, độc giả gọi Tạp chí Gia đình Việt Nam là “ngôi nhà thứ hai”
Nhà báo Hồng Thanh Quang: 'Yêu thương để đoàn kết, đoàn kết để yêu thương'
Lãnh đạo EVNNPT cùng nhiều cán bộ công nhân viên EVNNPT trắng đêm trực ứng phó với bão số 10 (BUALOI)
Các đơn vị truyền tải điện phía Bắc chủ động ứng phó với bão số 9
Chơi guitar trong lúc mổ u não ác tính
Không còn tiền phẫu thuật tim, người đàn ông nghèo xin bác sĩ về nhà chờ chết
EVNNPT yêu cầu các đơn vị triển khai ứng phó với bão số 9 và hoàn lưu bão
Chàng trai bán thận mua iPhone 14 năm trước giờ ra sao?
Đóng điện thành công Trạm biến áp 500kV Tây Hà Nội - tăng cường đảm bảo điện cho Thủ đô Hà Nội
EVNNPT đảm bảo truyền tải điện an toàn, liên tục, ổn định hơn 171,5 tỷ kWh điện trong 8 tháng năm 2025
EVNNPT triển khai phong trào thi đua “Cả nước thi đua đổi mới sáng tạo và chuyển đổi số” và phong trào “Bình dân học vụ số”
Xem thêm
